环氧树脂橘皮防滑地坪所用的涂料是以环氧树脂、专用固化剂为主材,通过加入各种助剂、颜料、填料等,经严格配比加工而成。具有较高的附着力和负载性,并且具备耐腐蚀性能,表面呈橘皮纹理状,防滑性能优异,很好的解决了普通地坪所不及的特殊性,并且地坪表面状态可根据具体要求调整。特别适用于有水、油等地面,以及一切需要防滑要求的地面。
适用于要求防滑的厂房车间、工厂、停车场、坡道、人行道、食品厂、肉联厂、以及饭堂厨房等地坪。
性能特点:
●表面橘皮柚面效果,花纹大小可根据要求作调整
●耐酸、碱、盐、油类腐蚀,特别是耐强碱性能好
●耐磨、耐压、耐冲击、有一定的弹性
●便于清洁、施工快捷、维护方便
●厚度1-3mm,一般使用年限为5-8年
技术指标:
检测项目 |
A组分 |
B组分 |
颜色 |
可调多种颜色 |
淡黄色或透明 |
比重 |
1.20±0.05 |
0.85-0.90 |
比例 |
A组分/B组分=4:1 |
固化
时间 |
表干 |
2小时(10℃) |
30小时(25℃) |
20分钟(30℃) |
行人 |
16小时(10℃) |
3小时(25℃) |
1.5小时(30℃) |
重载 |
48小时(10℃) |
36小时(25℃) |
24小时(30℃) |
可使用时间 |
7天(10℃) |
4天(25℃) |
2天(30℃) |
性能指标:
实验项目 |
指标 |
结果 |
干燥时间 |
表干≤4 实干≤24 |
通过 |
附着力,级 |
≤1 |
通过 |
铅笔硬度 |
≥2H |
通过 |
耐冲击性 |
50 |
通过 |
耐水性 |
56天无变化 |
通过 |
柔韧性 |
1mm |
通过 |
耐磨性(750g/500r,失重) |
48h无变化 |
通过 |
耐10%硫酸 |
56天无变化 |
通过 |
耐10%氢氧化钠 |
56天无变化 |
通过 |
耐汽油,120# |
56天无变化 |
通过 |
耐润滑油 |
56天无变化 |
通过 |
二、施工工艺
素地要求:
a、 素地基本平整,2m标尺内,落差不应大于4mm,整体粉光并养护28天以上;
b、 水泥结合牢固,无空鼓,不起砂,无龟裂,无水泥浮浆;
c、 施工时空气相对湿度不大于70%,环境温度不低于0℃,承揽方克服工作环境,并做改善措施,不得以此事影响工期及品质;
d、 施工前定作方应向承揽方提供施工图纸,完成通水、通电工作。
前期工作:
a、 测量施工地坪的表面含水率,应小于8%;
b、 测量施工环境的空气湿度,应小于75%;
c、 测量施工环境温度,应大于0℃;
d、 测量施工地坪的平整度;
工艺流程:
基面清理→环氧底漆→环氧中涂→腻子修复→防滑面漆→竣工养护

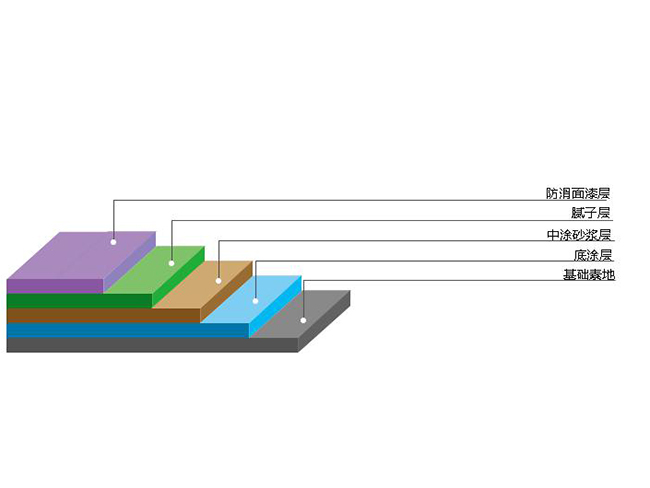

施工剖面图:
施工工艺:
(1)基层处理
目的:清理地面,确保密封
固化剂地坪表面不得有 油漆、污垢、油污等妨碍施工之杂物,保证树脂与地面附着结实。

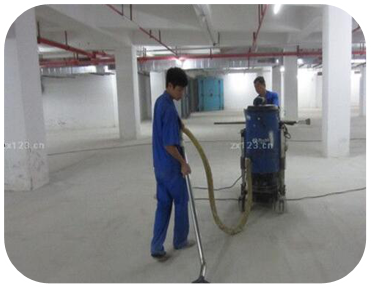

a、清理边角处,吸尘器清理污尘、杂物。
b、地面凸出物用研磨机或角磨机磨平;
c、地面裂缝需预先切割后用树脂材料补平;
d、排水口及固定设施与待施工区域交接部分须做好防护措施;
e、施工前地面含水率需在 6%以下,并保持干燥;
f、使用喷砂机、研磨机前应计划好施工路线及相关电源连接设施;
g、电源使用 380V 电压,使用功率在 7KW 以内;
h、严格按照设备的使用说明及安全注意事项操作;
i、处理效果以达到施工要求为原则;
j、素地处理时需注意施工时所造成的粉尘污染,需管制作业人员;
k、素地处理完成后需严格管制进出人员,非工作人员严禁进入管制区域。
(2)环氧底漆施工
目的:增强地面基础的强度,使改造后的基面坚固、强度 ≥C25、不起砂。
施工材料:固虹环氧底漆(A)+配套固化剂(B)
A:B=3:1(参考用量0.15-0.2KG/㎡)
施工工具:直口镘刀、搅拌器等。
施工方法: 使用环氧专用刮板刮涂。

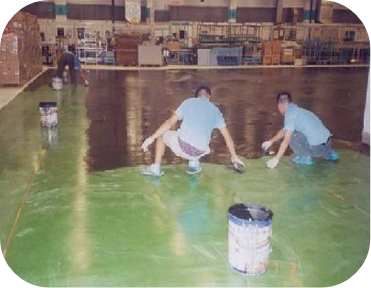

先将环氧底漆主剂按照比例加入固化剂,用环氧专用刮板,满刮地面一遍;等一遍干燥12小时后,在按照同样工序施工一遍。
铺装时用准备好直口镘刀刮涂,将材料均匀涂布、无漏涂,让其充分渗透,饱和吸收;
门边、墙角、墙脚、机脚等应用毛刷刷涂
搅拌后的材料应在可规定使用时间内使用,以免材料固化;
施工中发现沙粒或杂质应立即去除;
施工期间及养护时间内管制人员进出,养护时间为 8 小时。
(3)裂缝修补及沙浆中涂
目的:初步找平基面,并增加涂层系统的强度。
施工材料:固虹环氧中涂(A)+配套固化剂(B)
A:B=4:1(参考用量0.3KG/㎡)
施工工具:镘刀、搅拌器、运输小车、美纹胶带等。
施工方法: 使用刮板刮涂施工。

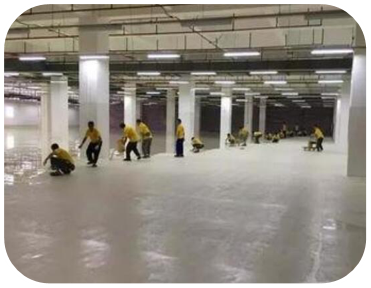

用甲乙组分、石英粉(70目),搅拌均匀后调成环氧砂浆,用刮板满刮地面1-2遍。
a、 刮涂施工要注意施工接缝,保证下道工艺不受接缝影响。
b、 施工涂布时应注意施工温度,低于 5℃时树脂不能固化;
(4)环氧腻子修复
目的:找平沙浆基面,并增加涂层系统的强度。
施工材料:固虹环氧中涂(A)+配套固化剂(B)
A:B=4:1(参考用量0.1-0.15KG/㎡)
施工工具:镘刀、搅拌器、运输小车、美纹胶带等。
施工方法: 使用刮板刮涂施工。

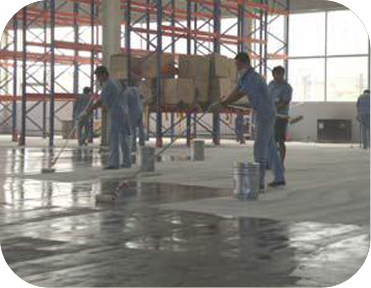

砂浆层干燥后,打磨吸尘;用甲组份、乙组分、石英粉(200目)按一定配比,搅拌均匀后调成环氧腻子,用刮板满刮地坪一遍,同时不断点补缺陷及孔洞。
a、刮涂施工要注意施工接缝,保证下道工艺不受接缝影响。
b、施工涂布时应注意施工温度,低于 5℃时环氧树脂不能固化;
目的:制作抗压,耐磨、表观优异的面层。
施工材料:固虹环氧自流平面漆(A)+配套固化剂(B)
A:B=4:1(参考用量1KG/㎡)
施工工具:滚筒、美纹胶带、搅拌器、运输小车。
施工方法:1、用刮板满刮 2、拉毛滚筒滚涂施工。
批面:使用环氧面漆用批刀进行封闭式批平,然后对部分有缺陷孔洞进行点补。
镘面:橘皮环氧面漆与固化剂充分揽拌后,用专用工具拉毛滚筒滚涂,要求涂层均匀,无漏涂。
a、施工涂布时应注意施工温度,低于 5℃时环氧树脂不能固化;
b、施工中发现杂质应立即去除;
c、施工期间及养护时间内管制人员进出,如施工时温度在 10℃-15℃时,
养护时间为 24-48 小时。
d、橘皮防滑地坪有大橘纹和小橘纹之分,橘纹大小由拉毛滚筒尺寸决定,不同尺寸拉毛滚筒做出来的橘纹大小是不一样的,施工者可根据需要选择适合的拉毛滚筒。
(6)竣工养护
目的:保护已竣工的地面。
施工工具:警示牌等。
施工方法:
a、 封闭施工现场,张贴醒目的警示牌等,以保证在养护期内无人员进入;
b、检查水管消防水管等,以防止有水进入现场;
c、在窗口位置悬挂灭蝇蚊药品,减少昆虫进入现场。
(7)注意事项
a、具体施工应按照设计要求及产品使用说明书;
b、普通自流平材料不能用于表面耐磨层;
c、切勿在低于5℃时进行自流平施工,最佳施工温度是5-30℃,结硬前应避免分吹日晒;
d、施工时有凸起和溅落,初凝时可用镘刀撇去;
e、需进行其他作业,需须在其结硬能行走时进行,如果使用前浆料已结硬,应弃之,不可加水搅拌再用;
f、如有楼板加热装置应关闭,待地面冷却后才能进行自流平施工
配料多少要与施工用量相匹配,避免浪费。一次配料要用完,不可中间加水稀释,以免影响质量;
g、在规定时间内,流平面不许行人;
h、涂料使用过程中不得交叉污染,未混合材料应密闭储存。
(8)工程验收标准
环氧树脂橘皮地坪验收标准-表面效果
a、环境温度为25℃时,施工后2-3天应达到实干,即硬度达到完成固化的80%左右
b、表面不能出现发粘现象;
c、无气泡
d、流平性好,无镘刀痕,大面积接口处基本平整;
e、无浮色发花,颜色均匀一致,大面积接口处允许有极不明显的色差;
f、无粗杂质,但允许有空气中的浮尘掉落在造成的极小缺陷;
